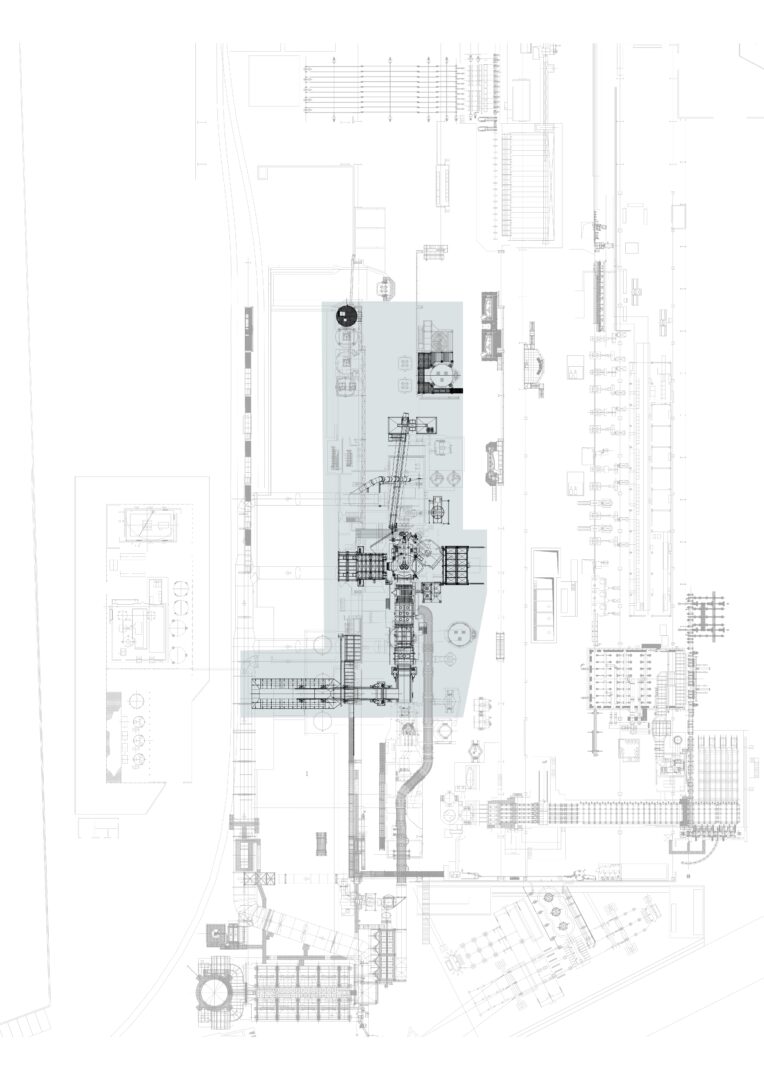

Nuovo forno EAF
Il progetto ha previsto la sostituzione totale del forno elettrico di fusione con nuovo forno EAF con sistema di carica continua Consteel. Le fasi lavorative principali hanno riguardato:
1) la demolizione del forno esistente e di tutte le connessioni tubiere presenti in tutta l’area del forno;
2) la demolizione delle strutture di fondazioni esistenti;
3) l’ampliamento fossa di spillaggio (profondità di circa 15mt);
4) la realizzazione delle nuove strutture di sostegno del nuovo forno e delle strutture del sistema di carica continuo Consteel;

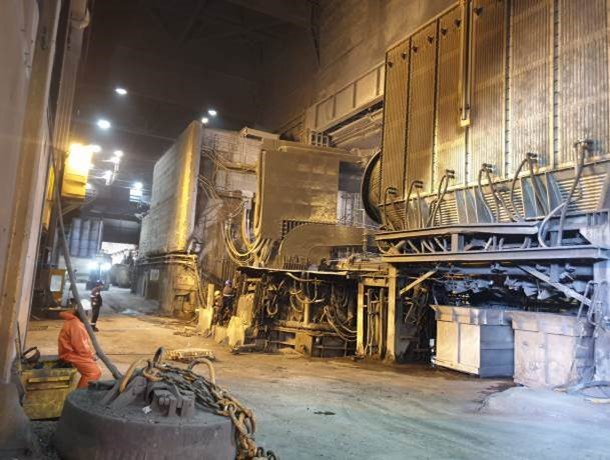

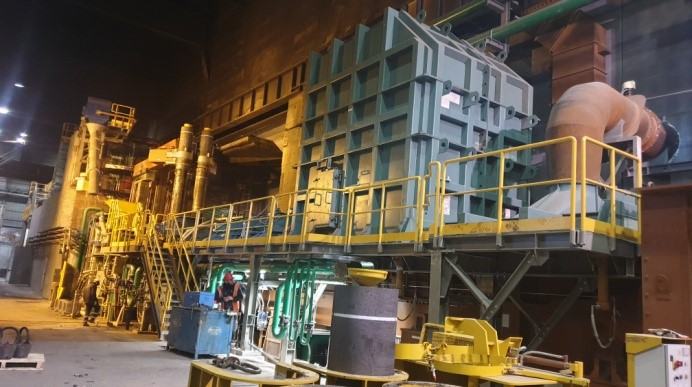

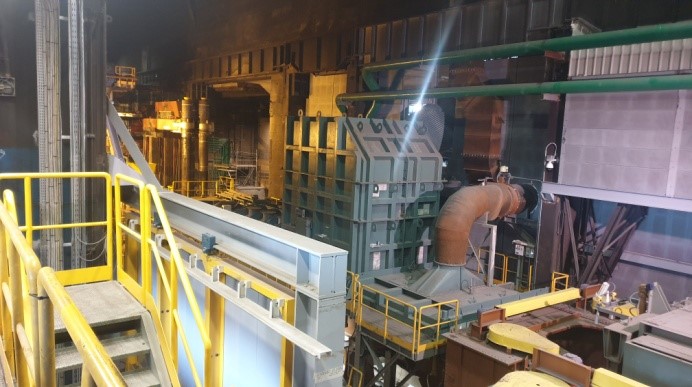

5) il montaggio del nuovo forno e di tutte le connessioni tubiere ed elettriche;
6) il montaggio del sistema di carica continua Consteel;
7) la realizzazione nuovo impianto di trasporto a nastro della scoria bianca;
8) la sostituzione delle vie di corsa del carroponte e montaggio di nuovo carroponte.
L’attività di coordinamento della sicurezza è stata molto complessa per la presenza di molteplici lavorazioni in spazi piccoli con un numero di lavoratori contemporaneamente presenti in cantiere (circa 200 unità), ed una gestione della documentazione delle imprese esecutrici molto complessa (autorizzate circa 80 imprese).
Molte attività sono state eseguite anche su turni notturni per cui lo staff del CSE, composto da sette professionisti, si è alternato per garantire la presenza costante in cantiere.
Per le ragioni anzidette, per ridurre al minimo il rischio di interferenze ed infortuni, è stata eseguita una riunione di coordinamento ogni giorno prima dell’inizio delle attività lavorative, consentendo di gestire in maniera ottimale imprese e lavoratori ottenendo un ottimo risultato in termini di sicurezza: zero infortuni.
Committente: GRUPPO PITTINI – SIDERPOTENZA SpA
Anno: 2019-2020
Località: Potenza
Attività profesisonale: Coordinamento della sicurezza in fase di esecuzione Intervento nell’Acciaieria dell’Impianto Siderurgico di Potenza_BASILICATA
classe e categoria: IB.07
